Производство было оставлено, в день начала работы. Сроки выполнения работ стояли жесткие, так как БКФ остановила производство даже предоплаченных заказов. То есть заказчики продукции БКФ ждали конца модернизации производства, чтобы получить продукцию, поэтому на счету был каждый час.
Когда предложения заказчиком были получены, наше было самым привлекательным за счёт количество оборудования и бригад, которое мы могли выставить на объект и конечно цены.

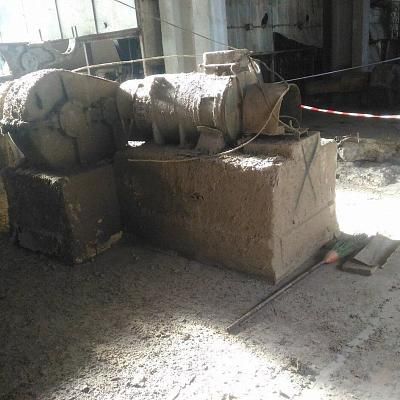

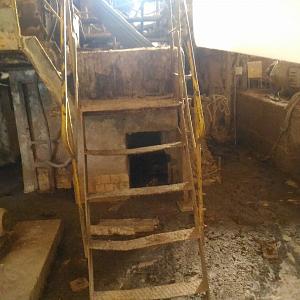

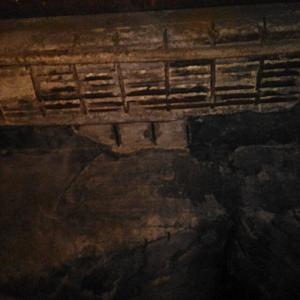

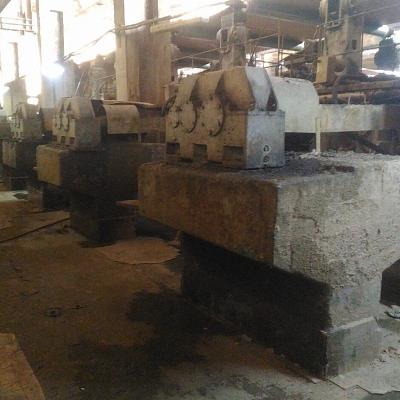

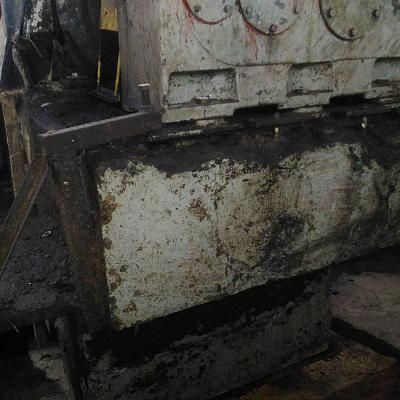

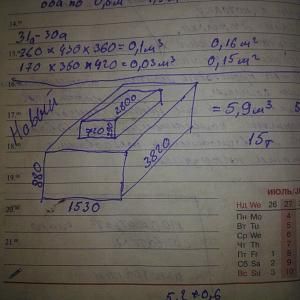

Канатную резку фундаментов мы производили машинами канатной резки средней версии так как не всегда помещения позволяли резать большими тяжелыми габаритными машинами. Резка основания фундаментов под оборудование проходила стандартно, ничего сверхъестественного не встретилось. Так же на производстве работать одно удовольствие так как под крыше цеха была кран балка, с её помощью мы без проблем загружали достаточно габаритные куски в технику для утилизации. Машинами тяжелой версии мы решили зарезать железобетонную воронку (её видно на видео с объектов). Нами было демонтировано более 300 м3 железобетона, так же мы произвели алмазное бурение в количестве 150п.м. под стояки отопления, водоснабжения, электрические кабели, вентиляцию, а также отверстия под чалки в отрезанных кусках бетона.
После нашей работы шаг в шаг шли отделочные бригады и мастера наладчики и инженеры производителя оборудования ( они уже монтировали линию для производства новой продукции БКФ).
