Демонтаж крыши головного отделения Либхерр-Руслэнд в Москве.
Проведение работ планировалось на начало 2018 года.
Из за согласования по вырубке деревьев, которые препятствовали установке башенного крана работы перенеслись на конец сентября 2018. Заявленный объем демонтажа по чертежам от заказчика 110 м3 Ж/Б конструкций.

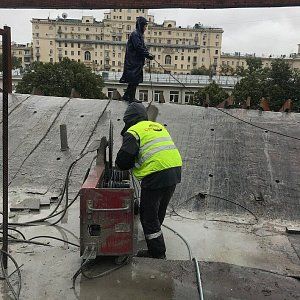

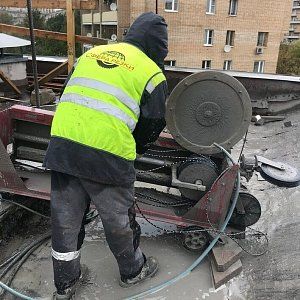

Планируемый объем алмазной резки канатной машиной тяжелой серии 165 м2.
Неправильный расчет грузоподъемности башенного крана заказчиком привел к увеличению алмазной резки на 18-25%.

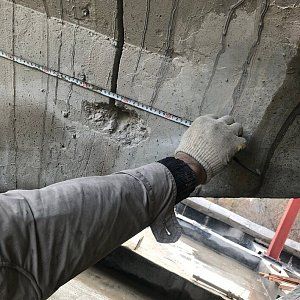

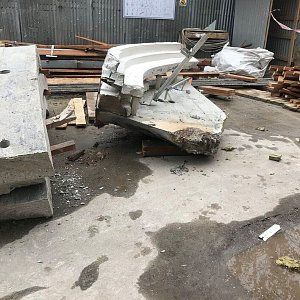

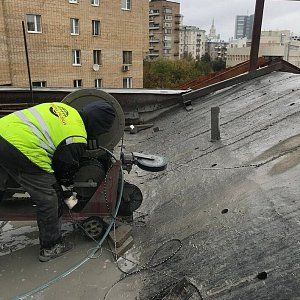

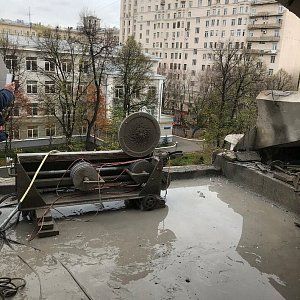

Перед началом демонтажа алмазной резкой было проведена качественное нанесения гидроизоляции для исключения протечек воды, потому что на одну смену потреблялось до 5 м3 воды, так как на время проведения работ по демонтажу отделения Либхерр-Руслэнд не переставал работать.

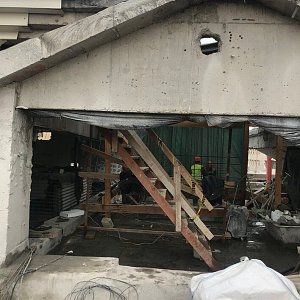

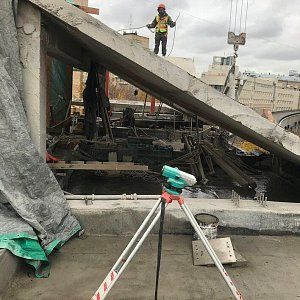

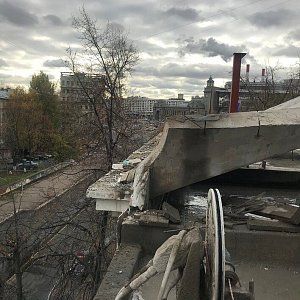

При съеме первых сегментов по периметру крыши были установлены распорные стойки для исключения проседания и обвала Ж/Б.

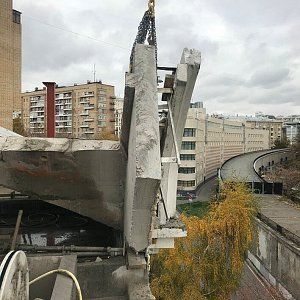

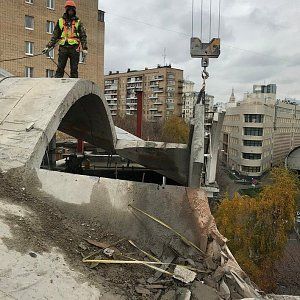

Первые демонтируемые сегменты снимались при использовании башенного крана и гидравлического домкрата который снижал нагрузку с зажатых вырезанных сегментов.

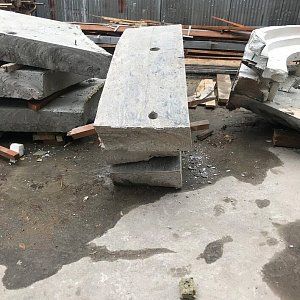

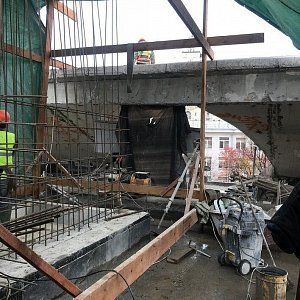

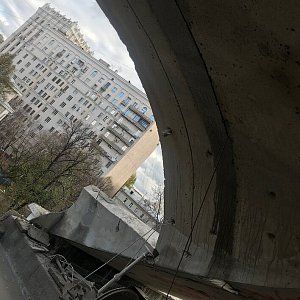

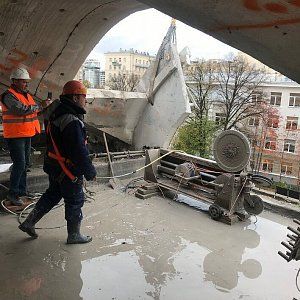

Ювелирность в проведении работ потребовалась от нас и заказчика при проведении работ над пешеходной зоной. Демонтировали арку входной группы диаметром 4000 мм. Резать пришлось на сегменты массой до 500 кг.
Данные работы по демонтажу проводились для постройки последующих этажей.
Окончание работ 14 ноября
Работы выполнялись одной бригадой состоящей из двух операторов алмазной резки и бурения и руководителем проекта.
